防城港核電站移交接產將進入高峰期
支持鍵盤翻頁 ←左 右→    我要評論

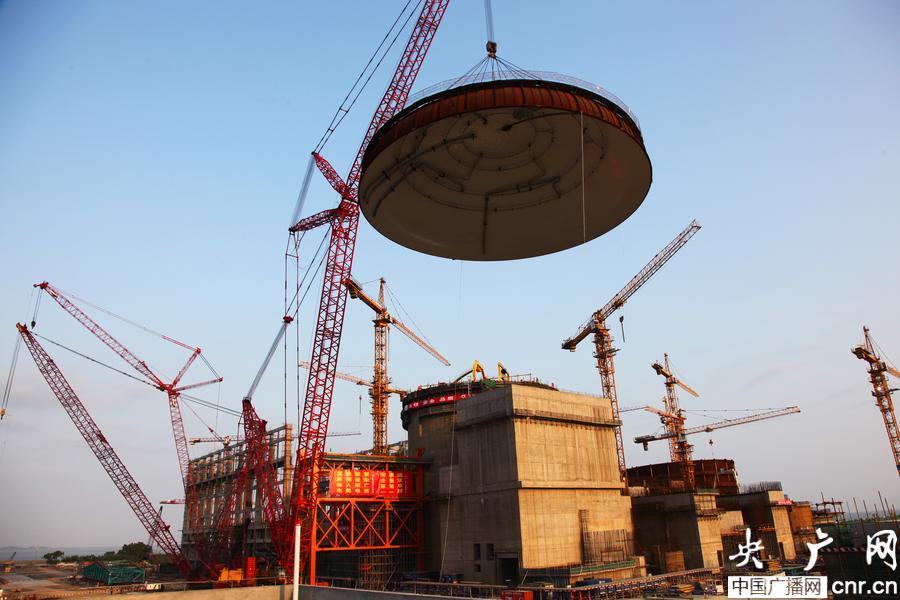

  防城港核電站的一號核島穹頂吊裝(央廣網發 防城港核電站供)

  央廣網南寧1月26日消息(記者鄧君洋 張壘 許大為)記者昨日(25日)從廣西防城港核電公司獲悉,2014年,防城港核電站移交接產將逐步進入高峰期,核電站配套設施系統大部分進入調試階段,計劃2015年第一臺機組建成投入商業運營。據測算,防城港核電站一期工程建成后每年可為北部灣經濟區提供150億千瓦時安全、清潔、經濟的電力。

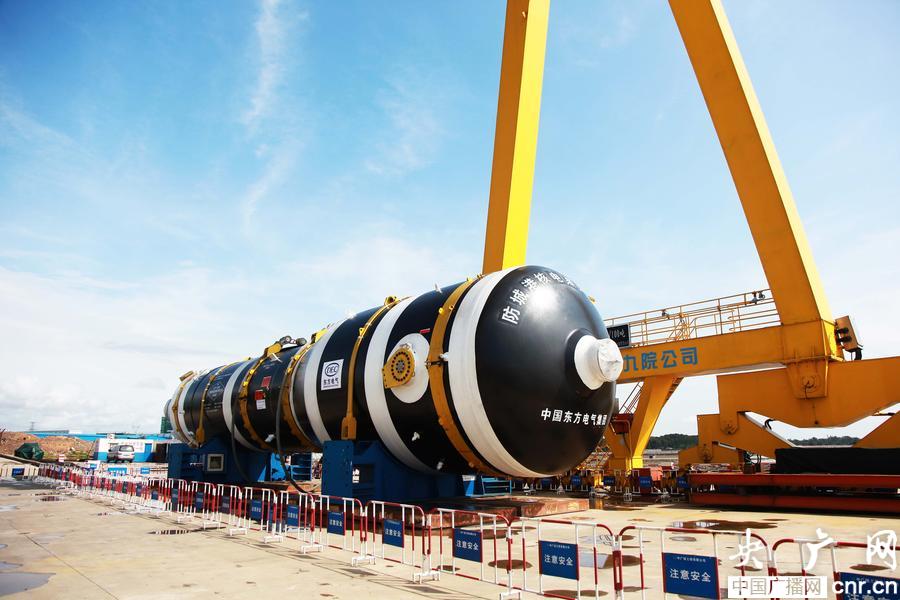

  據悉,2013年是防城港核電站一期工程的“安裝高峰年”。截止到2013年12月31日,已實現了1號機發電機(定子)到貨、1號機反應堆壓力容器(RPV)和蒸汽發生器(SG)全部到貨、1號機泵站進水、2號機汽輪機首個低壓缸模塊到貨、2號機反應堆廠房環吊可用、2號機發電機(定子)到貨等6項一級工程里程碑,順利實現了“成立6個運行值”、“開始主控室值班”、“全范圍模擬機投用”和“提交首次裝料申請書”等4項生產準備里程碑。2014年,防城港核電站移交接產將逐步進入高峰期,核電站配套設施系統大部分進入調試階段,核島、常規島已全面開展安裝工作,部分消防、電氣系統由工程方移交至生產方并開始臨時運行。

  防城港核電站位于北部灣之畔--廣西壯族自治區防城港市企沙半島東側,是我國在西部地區和少數民族地區開工建設的首個核電項目。防城港核電站規劃建設6臺百萬千瓦級核電機組,其中一期工程采用中廣核集團自主品牌的中國改進型壓水堆核電技術--CPR1000,建設兩臺單機容量為108萬千瓦的壓水堆核電機組。防城港核電站一期工程已于2010年7月30日正式開工建設,計劃2015年第一臺機組建成投入商業運營。

  據測算,防城港核電站一期工程建成后每年可為北部灣經濟區提供150億千瓦時安全、清潔、經濟的電力,拉動全社會總產出增長約140億元,有力促進廣西經濟增長方式轉變,帶動少數民族地區經濟發展。同時,與同等規模的燃煤電站相比,每年可減少電煤消耗600萬噸,有效緩解“北煤南運”對交通運輸帶來的壓力;減少二氧化碳排放量約1482萬噸,減少二氧化硫和氮氧化物排放量約13.64萬噸,環保效益相當于新增了9.82萬公頃森林,對實現我國控制溫室氣體排放目標、保護生態環境、保障北部灣經濟區電力供應發揮積極作用。
